1. プロジェクト費用の見積もり 表13はT18の拡張に伴う見積額をまとめたものである。 いったんこの資本整備計画の建設が完了したら、T18は「完成」したと見なされ、その後のT18の拡張や再開発に関する資本計画はないものとする。現在の土地、改善事項、クレーンの簿価などを含む、完成時のT18の評価額はおよそ4億ドルになると想定される。 表13:資本改善計画(1) ターミナル18拡張・再開発計画 12月31日に終了する暦年で(単位 千ドル)
1. プロジェクト費用の見積もり
表13はT18の拡張に伴う見積額をまとめたものである。
いったんこの資本整備計画の建設が完了したら、T18は「完成」したと見なされ、その後のT18の拡張や再開発に関する資本計画はないものとする。現在の土地、改善事項、クレーンの簿価などを含む、完成時のT18の評価額はおよそ4億ドルになると想定される。

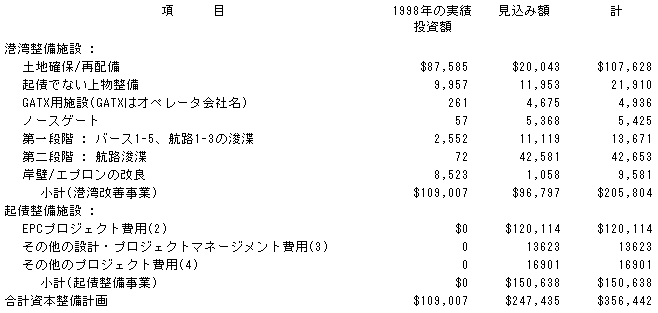

表13:資本改善計画(1)
ターミナル18拡張・再開発計画
12月31日に終了する暦年で(単位 千ドル)
(1) インフレ率を勘案したドル (2) EPC(Entire Project Contract,プロジェクト全体の設計施工一括請負)の価格に消費税込み (3) 基本設計費用、計画管理、そして建設期間中の公債受託人(Trustee)費用、独立エンジニア(IE: Independent Engineer)の費用を含む。 (4) 特に割り付けられていない項目。臨時費用を含む。 (出典:シアトル港湾局より)
(1) インフレ率を勘案したドル
(2) EPC(Entire Project Contract,プロジェクト全体の設計施工一括請負)の価格に消費税込み
(3) 基本設計費用、計画管理、そして建設期間中の公債受託人(Trustee)費用、独立エンジニア(IE: Independent Engineer)の費用を含む。
(4) 特に割り付けられていない項目。臨時費用を含む。
(出典:シアトル港湾局より)
