経営品質改善明細表
改善内容 |
バット工場効率化工事 |
施設名 |
No. |
丹南事業所D |
2.3.4 |
|
[改善前]

現在施工中である工事箇所の問題点
1 搬入、搬出口が同じだった為トラック2台同時作業が困難であり、危険を伴っていた
2 製氷冷凍庫と作業場がバット工場と離れていたため車輌積込、台車運搬に時間ロスと積荷落下の危険性があった
3 荷捌き場と外が遮断されていない為大変寒く職場環境が悪かった
添付資料2-(2)参照
[改善のポイント]

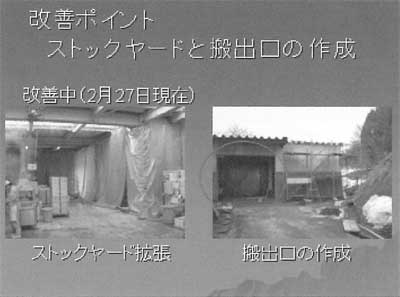

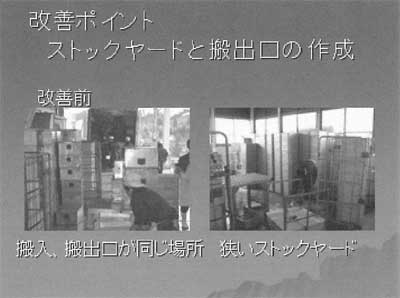

1 拡張工事(ストックヤードと搬出口の作成)
添付資料2-(3)(4)参照

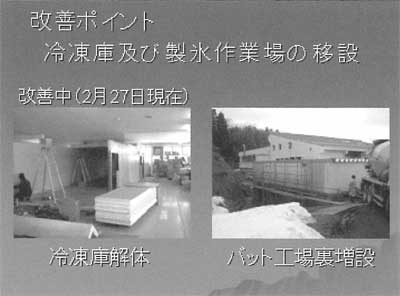

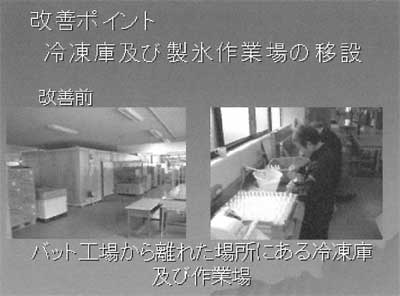

2 拡張工事(冷凍庫及び製氷作業場の移設)
添付資料2-(5)(6)参照

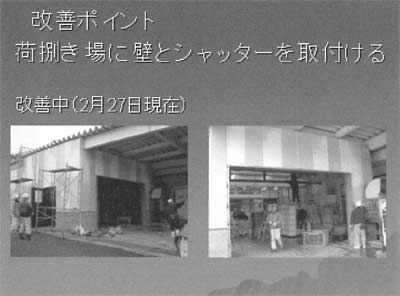

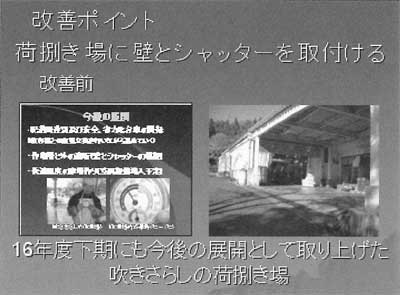

3 荷捌き場に壁とシャッターを取り付ける
添付資料3-(2)(3)参照
[改善後]
(見込み)
1 積込作業効率アップ

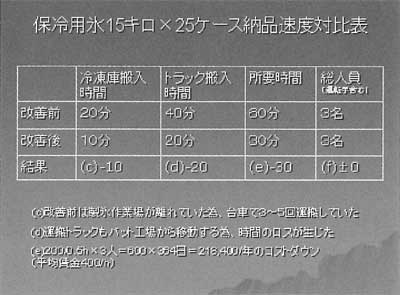

2 製氷作業場とバット洗浄工場間の移動時間が無くなり作業効率アップ
添付資料3-(1)参照
3 冬季の防風、防寒となり職場環境が向上
[改善にあたっての留意点]

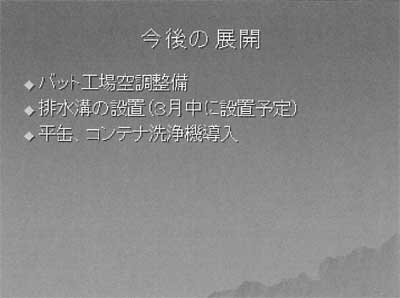

新年度(H18.4)までに完了予定
工事期間中作業効率低下の防止
